安装前的基本规定

  • SPC墙板应在防水、门窗、机电等工程完工后进行铺装,不得带湿作业和交叉施工。
  • SPC墙板工程中隐蔽工程(各构造层)和面层的铺装,均应在前道工序验收合格后进行。
  • SPC墙板运至作业现场后应标签朝外整齐平放,相同色号不同批次的墙板运至作业现场后应分开摆放避免混用。
  • 安装工具和辅助材料包括:专用美缝剂、水平仪、气钉枪、双面胶、卷尺、木工铅笔、调平器、各类线条、结构胶、玻璃胶枪、直角尺等。

安装前的施工要求

  • 铺装墙面必须平整、墙面附着力强即可安装。
  • 如墙面不平整则需墙面找平:
  • ①附着力差,不平整的基层墙面建议采用木工板或木条来找平,增加平整度及墙面附着力;
  • ②毛坯水泥墙面采用胶泥进行找平处理,满足平整度和粘接强度等要求。
  • 安装顺序基本原则
  • ①本着从外往里的原则,从房间进门的墙面开始往里依次安装,这样可以提高房间整体的美感。
  • ②纵向施工一般应按从下而上的施工顺序进行,但为了保证每块板在四面墙都在同一水平线上,应首先以四面墙统一的基准线为起点,向上向下两个方向施工。
  • ③横向施工应遵守先阳角后阴角,先保证特殊结构(如门窗处的对称性和匀称性),再大面积施工。下面预留的高度要考虑到将要安装的踢脚线情况进行预留,上面的预留高度要考虑顶角线的情况进行预留,以体现整体的铺装效果。
  • ④在安装顺序上,先把一块板材拼接完成,再安装线条,以此类推。先大面积安装,再利用金属构件处理转角、收边等细节。如果遇到立柱,也可采用背面开槽的方法将立柱包住。

墙板安装流程

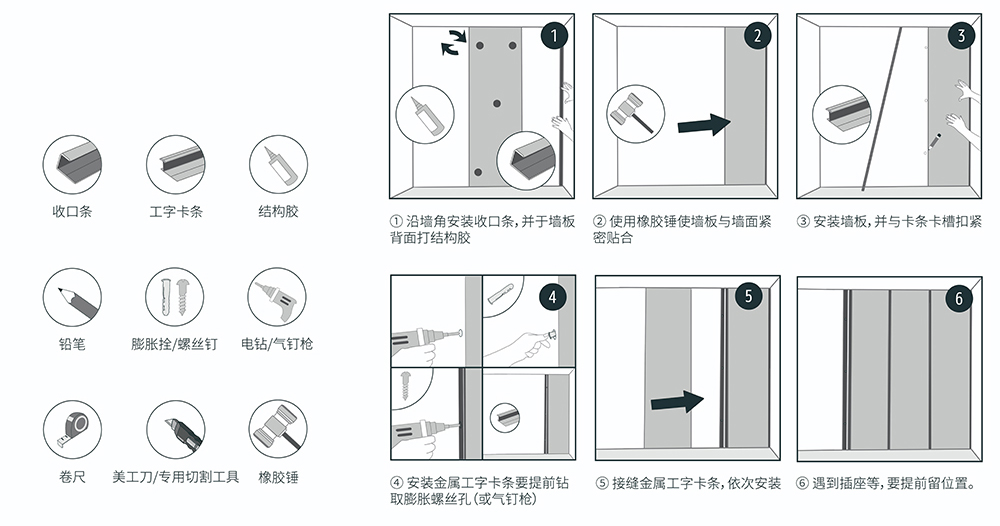

  • 直接粘贴铺装法
  • 隐形卡扣铺装

| 直接粘贴铺装法

  • Device
  • 1、墙面量尺墙板裁切
  • 墙板需要裁切时,可使用切割锯进行处理。
  • 2、定位结构胶施涂
  • 采用墙板粘贴专用结构胶施涂,一块板材最少5个胶位点,每个胶位点胶液面积为4-6cm²,胶点间距应不大于300mm,胶点距边部距离应不大于150mm,墙板四个角各涂一点,板材中间加一点或多点。结构胶施涂示意图右侧图。考虑到初始强度问题,可配合使用玻璃胶,增强初期粘接效果。
  • Device
  • 3、墙板粘接安装
  • 在进行首块墙板安装时,可用结构胶或是钢钉和金属卡件将首块墙板固定在墙面上,再进行下一块墙板的安装,按照顺序连续铺装即可。安装时用小号橡胶锤或手掌拍击涂胶的粘贴点位,使胶液与墙面充分粘合。
  • 注意:①遇到插座等位置,要提前留位置。
  • ②如有的点与墙面没有粘贴好或离空,需要加胶用抹子压入板材背面补贴。
  • 4、装饰线条的安装
  • Device
  • 墙板间的过渡,采用收口条、阴角条、阳角条、工字条等线条进行辅助装饰安装。
  • ①墙面朝外转角处,两块墙面间可用阳角线进行过渡,用枪钉对线条进行固定。
  • ②墙面朝内转角处,两块墙面间可用阴角线进行过渡,用枪钉对线条进行固定。
  • ③典型装饰线条及基本安装构造见下图。
  • Device

  • 5、 美缝剂的施涂
  • Device
  • 墙板之间采用美缝剂装饰方案,施涂方法如下:缝隙清洁(清理缝隙干净)/美缝剂填涂(胶枪轻推)/美缝剂清理(3—5米压边球压缝)
  • 注意:施工之后24小时(夏天一般24小时,冬天一般48小时,具体看天气情况),用清缝铲刀清理墙板上多余美缝剂,撕掉美纹纸即可。
  • 6、底部处理
  • Device
  • ①为了实现装饰效果的整体性,墙板的底部可以安装配套的踢脚线,踢脚线可以通过背面点胶处理或是使用扣件的方法进行安装。
  • ②墙板底部应采用墙板条等垫条进行找平,墙板条等垫条应和墙体进行固定,对墙板起到放下坠支撑作用。还需要保证墙板条与地面之间至少预留10mm以上的预留缝。
  • ③底部处理示意图见下图。
  • 7、 顶部处理
  • 为了达到整体性,顶部可以安装顶角线,或者安装完墙板后进行吊顶安装。
  • 8、质量检查
  • 按照标准和设计要求,对墙板铺装进行质量检查,重点检查粘接牢固性、平整度、外观效果等。

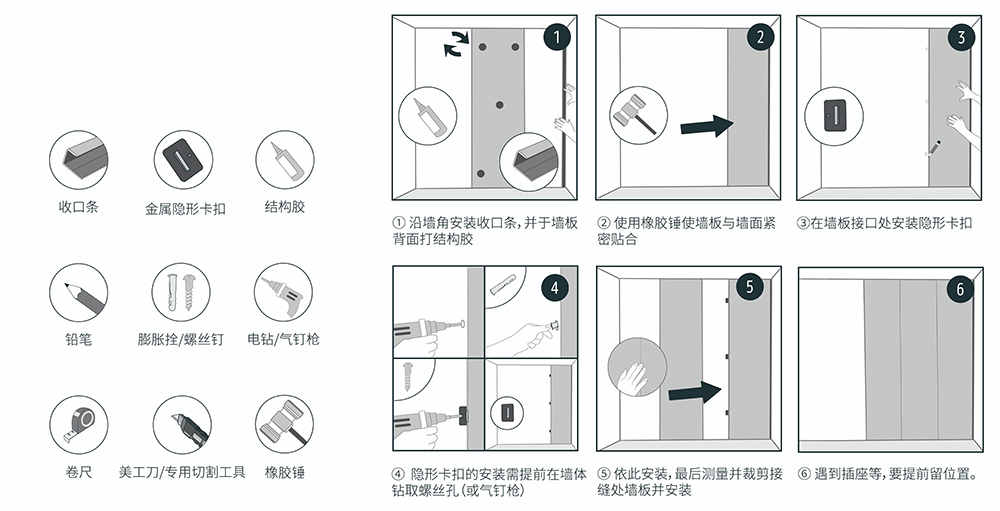

|隐形卡扣铺装

  • Device

安装视频

墙板维护注意事项

  • 当小范围清洗时,应除去墙板表面浮尘,用中性清洁剂或弱碱性清洁剂清洁墙板,难以去除的脏污和角落可用尼龙刷加清洁剂来清洗。清洁后应用清水擦洗墙面,并应确保无清洁剂残留。
  • 宜使用稀释后的化学药剂处理顽固污渍,不宜机械性擦洗处理和采用去污粉处理。
